满堂脚手架搭设方案

本工程 1#楼东大堂、西大堂、北大堂及二、三层报告厅施工区域标高较高,施工面积较大,天花、墙面高处作业点多,施工考虑搭设满堂脚手架。

1、脚手架设计

A、满堂红脚手架设计为:立杆纵距 1.5m,横距 1.5,步距 1.8m,扫地杆距垫板高 200mm,作业面距顶板 2m 左右,作业面在每个纵跨中间部位加设一道水平横杆,铺 脚手板并压固,外围设 1.1m 高护栏;外围支搭连续剪刀撑,从中间部位每隔四排立杆支搭连续剪刀撑;满堂红脚手架在入口处搭设人梯及预留垂直上料口,供施工人员上 下及材料运输;脚手架四周距墙面留 500mm 距离作为墙面施工作业面,搭设高度根据顶棚距地高度不同分别调整,搭设示意见下图。

办公室装修施工图

2、施工准备

1)人员配备

选用有多年操作经验的熟练架子工,全部架子工持证上岗,架子工入场后,安全员对架子工做好三级安全教育和专项安全技术交底。

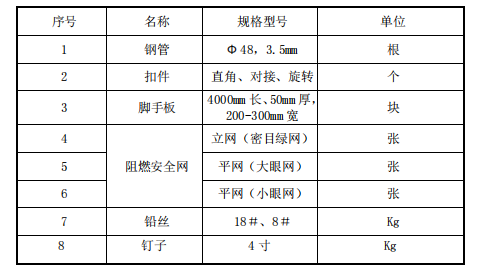

2)材料准备

办公室装修施工图

深圳办公室装修设计

(3)严格控制进场材料质量,由项目专职安全员对进场的脚手架材料进行检查,并详细填写检查记录,禁止使用规格和质量不合格的杆及配件;经检查合格的构配件应按品种、规格分类,堆放整齐、平稳;

4)将安全防护用具及各种防护措施落实到位。

5)地面采取保护措施进行保护。

6)测量人员根据现场尺寸进行放线定位,排布立杆位置,准备进行搭设。

3、脚手架搭设

1)工艺流程

室内满堂红脚手架施工流程:铺设垫板→摆放扫地杆→树立杆→安装纵、横向水平杆(与各立杆扣紧)→安装剪刀撑→安装操作平台纵、横向水平杆→铺设操作平台 →绑扎操作平台防护栏杆、做挡脚板、挂安全网。

2)满堂红脚手架搭设

1)搭设前对进场的脚手架杆配件进行严格检查,禁止使用规格和质量不合格的杆配件。脚手架的构配件(加工应符合产品的设计要求、确保能可靠连接):钢管端部切口应平整,禁止有明显变形、裂纹和严重锈蚀的钢管;连接件要使用与钢管径相配合 的,符合现行标准的可镀铸铁扣件,严禁使用加工不合格、锈蚀和的裂纹的扣件;脚手板 50×250 松木板,两端用 10~14 号铅丝捆紧,禁止使用有扭纹、破裂的木板。

2)脚手架的搭设作业,必须在统一指挥下严格按照规定程序进行:按施工设计放线、铺垫板、标定立杆位置;应按定位依次竖起立杆,将立杆与纵、横向扫地杆连接固定,然后装设第 1 步的纵、横向水平杆,校正立杆垂直之后予以固定,并按此要求继续向上搭设;剪刀撑、斜杆等整体位结杆件应随搭升的架子一起及时设置。

3)在脚手架立杆底端上 200mm 处遍设纵向、横向扫地杆,并与立杆连接牢固。

4)立杆的部分左、右、上、下立杆与平杆的接头位置要相互错开,同时置于不同的构架框格内。

5)外侧面满设剪刀撑,按 45°~60°搭设,斜杆应与脚手架基本构架连接。剪刀撑要随架子同时搭设,确保架子稳固。

6)脚手板的铺设应符合规定:脚手架的操作面必须满铺脚手板,不得有空隙、探头板和飞跳板;脚手板应铺平、铺稳,必要时应予以绑扎固定;脚手板采用对接平铺时,在对接处加设 2 排横杆,距离应控制在 100-200mm 之间。铺板严禁出现端头超出支承横杆 250mm 以上未作固定的探头板。

7)工人在进行搭设作业时,必须带安全帽和佩带安全带,不得单人作业。在搭设的过程中不得随意修改设计。

8)作业面集中荷载的作用点应尽量避开水平杆件的中部,尽量靠近立杆,另外增加抗滑备卡。

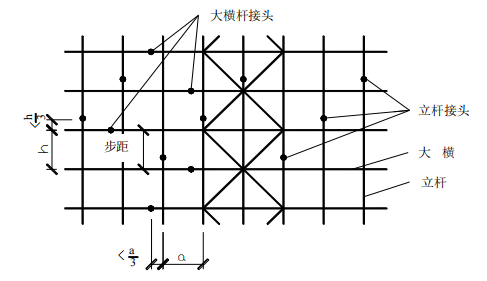

9)立杆与横杆的接头位置,详见下图。

办公室装修施工图

深圳办公室装修设计

3)上人之字型马道搭设

之字形马道自下而上和脚手架连接,连接部位应设置在马道转向节点处或中部竖线上,连接间距取不大于三米;马道两侧和休息平台外围均按规定设置挡脚板和栏杆;脚手板的支撑跨度为 0.75-1.0 米;脚手板顺铺时,接头采用搭接时,板下端与脚手架横杆绑扎固定,以下脚手板的预板头压上脚手板的底板头,起始脚手板的底端应可靠顶固,以避免下滑。板头棱台用三角木填顺;接头采用平接时,接头部位用双横杆, 间距 200-300 毫米;斜道面上应每隔 250-300 毫米设置一道防滑条。

4)支搭注意事项

1)所有大横杆、剪力撑端头不得少于 15 厘米。

2)所有卡扣钢管必须使用合格材料,支搭卡扣拧紧度必须达到 40-60NM。

3)操作人员必须持证上岗,严格按照操作规程和交底支搭。

4)操作平台与外架到出入口必须支搭户头棚,上铺 5 厘米脚手版。

4、脚手架搭设质量的检查、验收

(1)检查的内容:构架设计的各项规定,节点的可靠连接,立杆的垂直度和水平杆的水平偏差,作业层的铺板和安全防护措施。

(2)检查的时间:在搭设完毕后或使用半年之后,在遭受较大的震动后,在使用的过程中发生显著的变形或异常情况时。

(3)经常检查卸荷钢丝绳的元宝弯是否有变化,确保钢丝绳锚固结实。经常检查架子上的钢丝绳拉结点卡扣,避免出现卡扣脱落和滑移现象。

5、脚手架的安全生产保证措施

1)建立安全生产保证措施

1) 成立安全生产领导小组,由项目经理担任组长,在组织上保证安全生产。建立制度保证体系,落实岗位责任制,对于安全问题和隐患必须整改,处理结果要有备案。建立安全技术保证体系。投入保证体系,确保相应的施工生产安全工作能够得到 资金投入方面的保证。

2)为了确保施工生产安全的各项措施得到落实,要做到做好技术交底,在执行建立交接检查制度,在施工过程中严格操作规范,严格管理。

深圳办公室装修设计图

深圳办公室装修设计如何才能至善至美

2)安全生产措施

根据脚手架施工的特殊性,结合公司职业安全管理手册等程序文件,要求施工时做到如下:

1)进入施工现场人员必须戴好安全帽,高空作业系好安全带,穿好防滑鞋等,现场严禁吸烟。

2)施工操作时严禁打闹;要集中精力作业;

3) 脚手架搭设人员必须是经过专业考核的架子工,上岗人员定期体检,患有高血压、心脏病、贫血等患者一律不得上脚手架施工作业;

4)上架作业人员上下脚手架一律走人行梯道,不允许攀爬架子;

5)脚手架验收合格后,任何人不得擅自拆改,如需做局部拆改时,必须经技术人员同意后由架子工操作;

6)施工人员严禁高空投掷杆件、物料、扣件及其他物品、垃圾等;

7)使用的工具要放在工作袋内,防止掉落伤人;登高要穿防滑鞋,袖口、裤口要扎紧;

8)施工人员应做到活完料净脚下清,确保脚手架施工材料不浪费。

6、脚手架拆除工程

1)拆除脚手架前的准备工作应符合下列规定:

1)应全面检查脚手架的扣件连接、支撑体系等是否符合构造要求;

2)应根据检查结果补充完善施工组织设计中的拆除顺序和措施,经主管部门批准后方可实施;

3)应由单位工程负责人进行拆除安全技术交底;

4)应清除脚手架上杂物及地面障碍物。

2)拆除脚手架时,应符合下列规定:

拆除脚手架时,作业面有专人管理,在地上应有专人负责统一指挥,由于施工现场人比较多,要避免零配件坠落伤人。脚手架的拆除应按照搭设作业的相反程序进行,

同时应特别注意以下几点:

1) 拆除顺序:安全网→护身栏→档脚板→剪刀撑→横向水平杆→纵向水平杆→立杆→纵向支撑→传递至地面→按规格码放→入库或退租。

2)拆架人员必须系好安全带,带好安全帽,拆除前要设警戒区和安全技术交底。

3)拆除作业必须由上而下逐层进行,严禁上下同时作业;

4)当脚手架拆至下部最后一根长立杆的高度(约 9m)时,应先在适当位置搭设临时抛撑,再进行脚手架拆除;

3)卸料时应符合下列规定:

1)各构配件严禁抛掷至地面

2)运至地面的构配件应按规范的规定及时检查、整修与保养,并按品种、规格随时码堆存放。

深圳市文丰装饰创新科技有限公司,是一家致力室内外装饰工程设计和施工于一体的公装公司 ,公司成立于2009年,注册资金5000 万元,设计团队120 余人,项目管理人员80余人,施工人员500余人,具有建筑装饰装修工程设计与施工壹级,设计乙级资质,国家高新企业,可以承担相应的建设工程总承包业务及工程设计,工程施工,项目管理和相关的技术与管理服务。

公司专注承接企业的装修装饰工程,同时配套为客户提供电路、办公家具、空调、消防、智能化的设计咨询与指导。想客户所未想到,做客户认为做不到的事情,为客户提供合理的执行方案。

详情可致电131 2879 1431或是访问网址:www.wfzssz.com 进行咨询,我们将会为您解决更多装修设计难题。

文丰装饰工装公司荣誉资质

相关案例

全国服务热线

0755-86235078

热门标签

公司装饰装修, 深圳装修公司, 深圳的装修公司, 房地产装修, 装修装饰公司, 室内装潢, 装修公司, 装饰装修公司, 深圳办公室装修, 厂房设计, 深圳前十装饰公司, 工装装修, 装修公司排名前十强, 办公室设计公司, 装饰公司, 深圳装修设计, 设计公司, 展览展示展厅设计, 展厅装修, 实验室设计, 简易办公室装修设计, 装修厂房, 深圳工厂厂房装修, 装修那个公司好, 深圳高端设计公司, 办公室装修装饰, 室内设计, 设计好的装饰公司, 室内设计公司, 办公室室设计, 深圳办公装修公司, 新中式室内设计, 深圳装饰有限公司, 一站式装修, 深圳装饰设计公司, 深圳室内设计公司, 装饰装潢, 深圳十大设计公司, 深圳装修公司排行榜, 公司设计, 办公室设计装修, 装修设计, 专业的装修公司, 工装装饰公司, 深圳展览设计, 设计十大公司, 办公室装修, 店铺店面装修, 展厅展厅设计, 领导办公室装修设计, 装修设计公司, 装饰装饰公司, 深圳市装饰公司, 办公室装饰设计, 深圳装饰设计, 好的装修公司, 装修公司装饰, 深圳装饰公司排名, 前十排名装饰公司, 办公室公司设计, 深圳厂房改造, 办公室空间设计, 室内装饰, 深圳厂房装修设计, 公司车间装修, 中式装修, 文丰装饰公司, 办公室设计, 深圳前十大装修公司, 装修公司哪家好, 装修公司排名, 深圳装饰公司, 餐饮装修, 十大装修公司, 展览展示设计, 深圳装饰设计工程公司, 深圳装修, 办公室施工装修, 设计办公空间, 深圳纯设计公司, 深圳办公设计, 深圳设计公司, 办公设计装修, 文丰装饰, 会议室设计, 装饰设计公司, 室内装修, 深圳办公室装修设计, 办公室内隔断, 工业设计公司, 办公室隔断, 装饰设计, 工装装修公司, 室内装饰设计公司, 办公隔断, 企业厂房装修, 饭店设计公司, 深圳厂房装修, 办公室装修设计, 深圳展厅设计, 展厅设计, 展馆设计公司, 深圳小型办公室装修, 办公室室内设计, 工装设计, 深圳会所装修公司, 装修写字楼装饰设计, 深圳坪山厂房装修, 办公室内装修, 前十强装饰公司, 工装设计装修公司, 深圳十大装修公司, 大型办公室装修设计, 办公室高档设计, 新办公室新装修, 深圳工装公司排名, 无尘车间设计, 工厂厂房设计, 工业办公室装修, 深圳办公室装饰公司, 办公室新装修, 集团办公室装饰, 装修厂房装修, 空间设计公司, 深圳公司办公室装修, 现代办公室装修设计, 设计装修办公室, 办公室装饰公司, 深圳的设计公司, 快装公司, 深圳十大甲级装饰公司, 深圳市文丰装饰红岭分公司, 创意办公室设计, 无尘车间装修, 会所装修公司深圳, 公装装修公司, 酒楼装修, 洁净车间装修, 展馆设计, 深圳厂房旧改, 公寓装修, 装修公司排名榜, 办公楼装修, 公装装饰公司, 装修公司口碑排名, 办公室装饰, 附近装修公司, 展厅展馆设计,
