文丰装饰创新科技有限公司作为一家集室内外装饰工程设计和施工于一体 的公司,拥有20年的公装行业经验 。
20年的励精图治,20年的精益求精,20年的不懈努力。文丰装饰——您的选择信赖。
地面水泥砂浆找平施工工艺
1、施工准备
本工程地面找平考虑采用预拌干混地面砂浆,预拌砂浆的配合比及强度等级必须
符合规范要求。
2、操作工艺
(1)工艺流程:
3、施工工艺
(1)基层面清洁后刷水灰比为 0.4-0.5 的素水泥浆,用扫把均匀涂刷,随刷随做找平层,并控制一次涂刷面积不宜过大。
(2)根据室内+1m 水平线,在地面四周做灰饼,然后拉线做中间灰饼(大面积的宜用水准仪辅助灰饼制作)。再用干硬性水泥砂浆做冲筋,冲筋间距 1.5m 左右。
(3)砂浆采用预拌干拌砂浆,按设计要求由搅拌站预拌完成(或按要求购买砂浆厂家产品),到现场用电动搅拌机按要求按比例加水搅拌,随拌随用。
(4)操作时先在两冲筋之间均匀地铺上砂浆,比冲筋面略高,然后用刮尺以冲筋为准刮平,拍实。待表面水分稍干后,用木抹子打磨,将砂眼、凹坑、脚印打磨掉,操作人员在操作半径内打磨完后,再用铁抹子抹平压光。向后退着操作,在水泥砂浆终凝前完成。
(5)水泥砂浆完工后,24 小时后进行浇水养护,常温下养护时间不宜少于 3 天。
4、应注意的质量问题
(1)空鼓、裂缝:
A、基层没有清理彻底,使面层与基层之间形成了一层隔离层,致使上下粘结不牢固,造成面层空鼓裂缝。因此,在铺水泥砂浆之前必须将基层上的杂物彻底清除,并认真进行清洗湿润。
B、涂刷水泥浆结合层不规范,涂刷水泥浆稠度要严格控制(水灰比在 0.4-0.5 之
间),涂刷时要均匀,不得漏刷,面积不要过大,若先刷一大片,而铺砂浆的速度较慢,已刷上去的水泥浆很快干燥,这样不但不起粘结作用,相反起到隔离作用。另外,不能干撒水泥面后,再浇水用扫帚来回扫的办法,由于浇水不匀,水泥浆干稀也不匀,要影响面层与基层的粘结质量。
(2)地面起砂:
A、养护时间不够,过早上人,对刚硬化的表面层造成损伤和破坏,致使面层起砂、出现麻坑。因此,水泥砂浆地面完工后,养护工作的好坏对地面质量的影响很大,必须重视,当面层抗压强度达 5Mpa 时才能上人操作。
B、使用材料不规范,搅拌不均匀,操作时抹压遍数不够。
C、有地漏的房间倒泛水:在铺设面层砂浆时应先检查垫层的坡度是否符合要求。
找铺设砂浆前抹灰饼和标筋时,按设计要求抹好坡度。
D、面层不光、有压纹:必须认真按操作工艺要求,用铁板抹压的遍数去操作,最后在水泥终凝前用力抹压,不得漏压,直到将前遍的压纹压平、压光为止。
5、质量标准
(1)保证项目
(A)商品预拌砂浆出厂要有合格证及检测报告。
(B)砂浆配合比要准确。
(C)地面面层与基层的结合必须牢固无空鼓。
(2)基本项目
(A)表面洁净,无裂纹、脱皮、麻面和起砂现象。
(B)地漏和有坡度要求的地面,坡度符合设计要求,不倒泛水、无积水、不渗漏,与地漏结合处严密平顺。

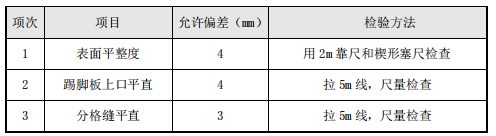

(3)允许偏差
深圳市文丰装饰创新科技有限公司,是一家集室内外装饰工程设计和施工 于一体的公装公司,公司成立于 2009年,注册资金5000万元,设计团队120余人,施工人员500 余人,可以承担相应的建设工程总承包业务及工程设计,工程施工,项目管理和相关的技术与管理服务。
详情可致电131 2879 1431 或是访问网址:www.wfzssz.com 进行咨询,我们将会为您解决更多装修设计难题。
全国服务热线
0755-86235078
