对于酒店装修这种大型的工程,投资者就会花大价钱来装修,一家酒店想要吸引到更多的消费者,往往就在于酒店装修方面的出彩。众所周知,不花钱当然无好货,花了钱也不一定就很好,我们在装修酒店的时候,讲究”精“,但也要将钱花到刀刃上。今天就带大家来了解下酒店装修施工的工艺流程和施工操作要点。
1、工艺流程
基层处理、湿润基层、找规矩、做灰饼、设置标筋、抹底层、中层灰、弹线、贴分格条、刮素水泥浆一抹面层水泥石子浆、刷洗面层、起分格条、养护。
2、施工操作要点:
(1)基层清理、湿润: 一般深圳装修公司会检查门窗洞口位置尺寸,混凝土结构和砌体结合处以及电线管、消火栓箱、配电 箱背后钉好钢丝网,接线盒堵严;清扫墙面上浮灰污物和油渍等,并洒水湿润;混凝土表面应凿毛或在表面洒水湿润后涂刷1 : 1水泥砂浆(加适量胶粘剂);加气混凝土,应刷界面剂,并抹强度不大于M5的水泥混合砂浆;基层墙面应充分湿润,打底前每天浇水两遍,使渗水深度达到8〜10mm,同时保证抹灰时墙面不显浮水;
(2)找规矩、做灰饼、标筋:四角规方、横线找平、立线吊直、弹出准线和墙裙、踢 脚板线。
(3)弹线、粘贴分格条:中层砂浆六七成干时,按设计要求和施工分段位置弹出分格线,并贴好分格条。分格条可使用一次性成品分格条;也可使用优质红松木制作的分格条,粘贴前应用水 浸透(一般应浸24h 以上)。分格条用素水泥浆粘贴,两边八字抹成45度为宜。
(4)刮素水泥浆:根据中层抹灰的干燥程度浇水湿润,接着刮水灰比为0. 37-0. 40的水泥浆一道。

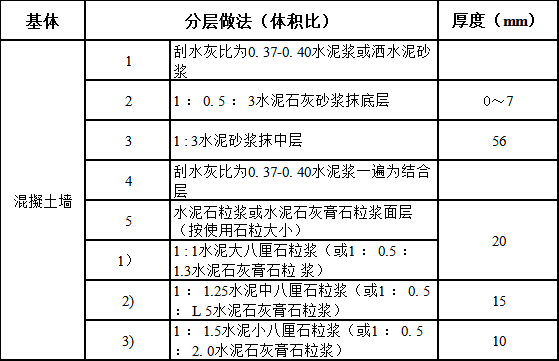

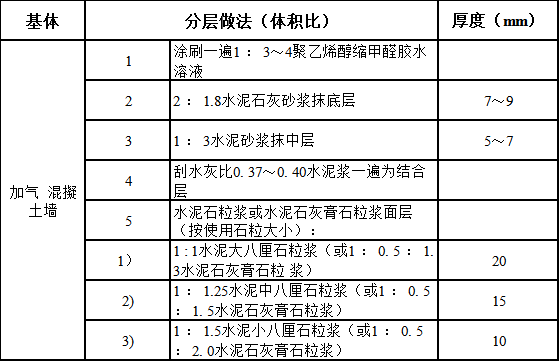

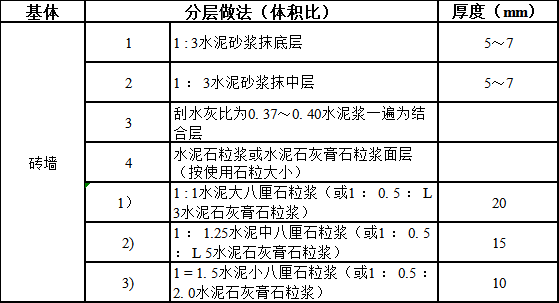

(5)抹面层水泥石子浆:面层厚度视石粒粒径而定,通常为石粒粒径的2.5倍,各种基层上分层做法见下表 ,水泥石粒浆(或水泥石灰膏石粒浆)的稠度应为50〜70mm。
石粒装饰抹灰在各种基体上分层做法
3、所需机具设备:
深圳公装公司会根据不同形式的装饰抹灰,选用不同的机具设备。一般有:磅秤、搅拌机、铁板 (抹灰用)、孔径5mm筛子、锹、灰镐、灰勺、灰桶、抹子、大小杠、担子板、粉线包、 水桶、箸帚、钢筋卡子、手推车、胶皮水管、八字靠尺、分格条、手压泵、斧、细砂轮 片、空压机(排气量0. 63m3/min,工作压力60-80N/cm2)喷斗、喷栓等。
小编总结的这几点内容基本上酒店装修施工 都适合使用,不但可以保证安全,操作起来也简单,可以让工程进度和工程质量得到提高。
全国服务热线
0755-86235078
